大吉、木兰变电站扩建工程竣工 武汉特高压换流站首次接入调试电源

  • 型号:LDX-K3050
  • 输出电压:0-30V 输出电流:0-50A
  • 来源:BOB.COM
  • 发布时间:2024-07-28 03:34:01
  • 湖北日报讯(记者彭一苇、通讯员王志高)6月23日获悉,由湖北省超能电力有限责任公司承建的陕鄂±8
  • 在线订购

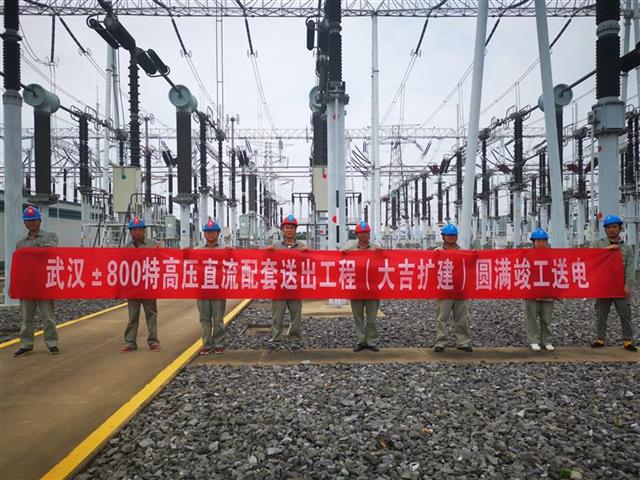

  湖北日报讯(记者彭一苇、通讯员王志高)6月23日获悉,由湖北省超能电力有限责任公司承建的陕鄂±800千伏特高压直流输电线路工程的配套工程——大吉、木兰变电站扩建工程,于6月20日圆满竣工,由大吉变电站接入武汉±800千伏换流站的两条500千伏线分一次送电成功。

  总投资185亿元的陕北-湖北±800千伏特高压直流输电线多公里,预计今年底建成。届时,陕西丰富的风、光、火电打捆直送湖北,每年可输送电力400亿千瓦时。这条“电力天路”在湖北的落脚点——武汉±800千伏换流站工程已进入冲刺阶段。 此次竣工的大吉、木兰变电站扩建工程,分别给换流站提供两条线路的电源供给。

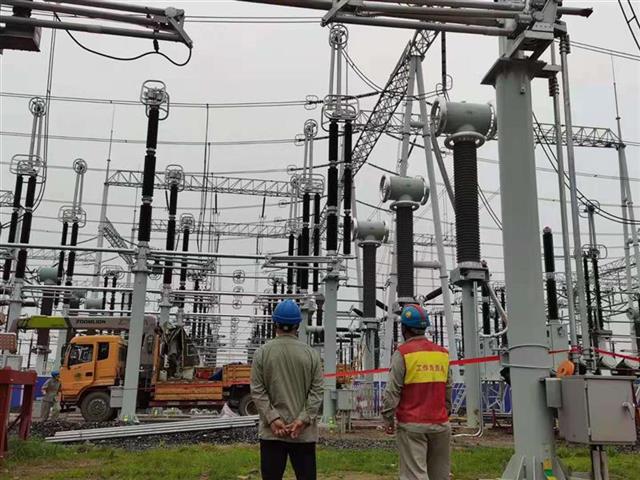

  21日送电的大吉变电站两条500千伏线路,为换流站系统整体调试提供了首个输入电源,有力确保了该站换流变压器、阀厅等主要设备调试用电。位于黄冈的500千伏大吉变电站和位于武汉黄陂区的500千伏木兰变电站分别于2020年11月、2021年1月开工扩建。新安装9个断路器间隔和4条特高压配套500千伏线公里,需进行各类特殊试验达17项之多。

  由于在临近500千伏线路的运行区域进行扩建施工,施工风险和电网风险极高,期间涉及到三级风险施工达26次,五级电网风险4次。为尽量缩短风险周期,超能公司细致勘察、分析施工难点、重合点、交叉点、预判防坠、防滑、防触电、防感应电等措施管控。施工队长罗志伟艺高人胆大,在连续8天的临近带电设备吊装过程中,指挥起吊39次,让这项粗重的细活一气呵成。

  二次设备施工队抓住两个阶段关键停电窗口期,连续作业29天,持续工作76天,圆满完成4次五级电网作业。该配套工程顺利快速推进,比预期竣工时间提前了10天,为武汉换流站设备调试留出了充裕的工期。
